无锡碧桂园四期脚手架施工方案可编辑WORD版

2021年10月14日
评论
39
  • 高度类别:高层建筑
  • 钢筋混凝土结构:剪力墙
  • 脚手架材料:钢管脚手架
  • 脚手架搭设:双排脚手架
  • 脚手架支固:落地式脚手架
  • 连接方式:扣件式
  • 搭设高度:10.19m
  • 脚手架计算书:悬挑式脚手架
  • 编制时间:2020
  • 基本参数:卸荷设置:无;脚手架搭设排数:排脚手架;脚手架钢管类型:Φ48×2.75;脚手架架体高度H(m):10.19;立杆步距h(m):1.8;立杆纵距或跨距la(m):1.5;立杆横距lb(m):0.9;横向水平杆计算外伸长度a1(m):0.15;内立杆离建筑物距离a(m):0.2;双立杆计算方法:不设置双立杆。
本资料为[名企]丽水框架结构组合式悬挑脚手架专项施工方案2020(166P+WORD)
一、工程概况
       本工程所处地理环境优越,交通便利。总建筑面积131000平米,包含7栋高层(21F)、地下车库及人防,本工程结构类型为现浇剪力墙结构。本工程的±0.000,相当于85高程5.100米。
二、主楼悬挑脚手架

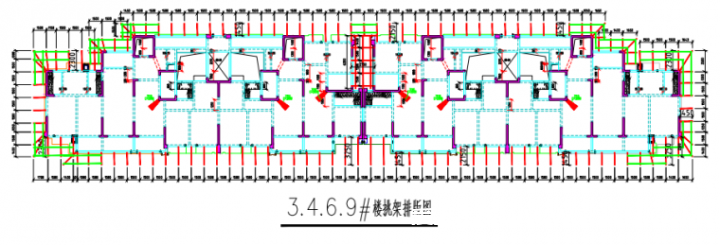

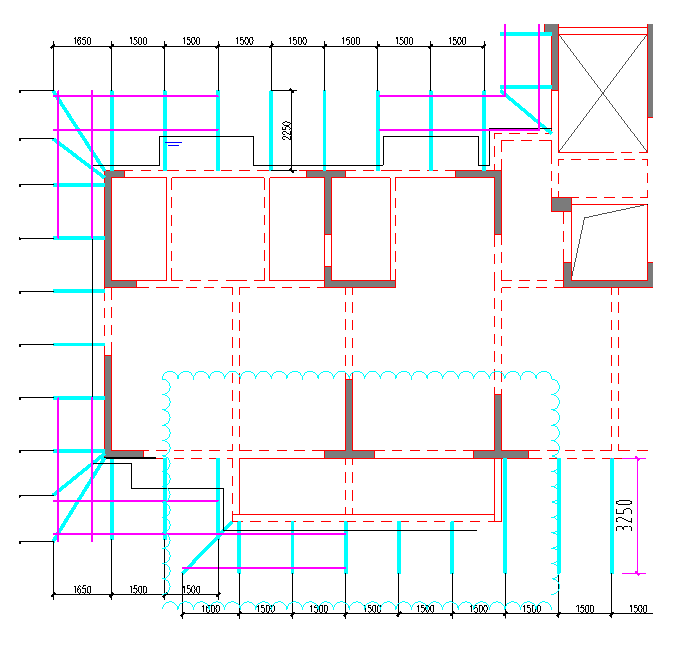

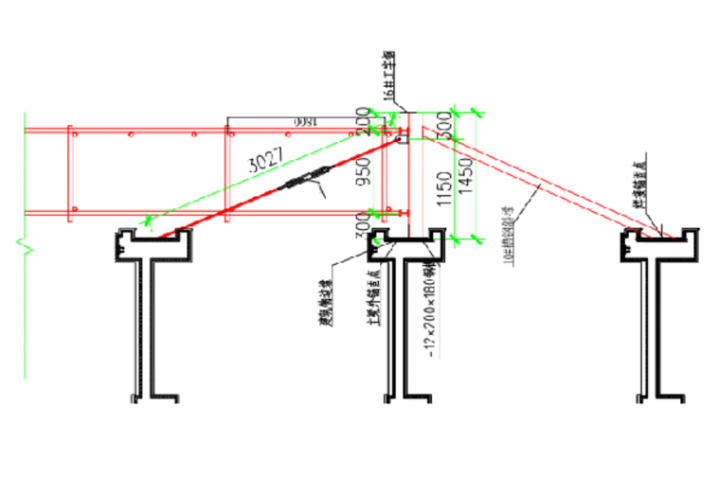

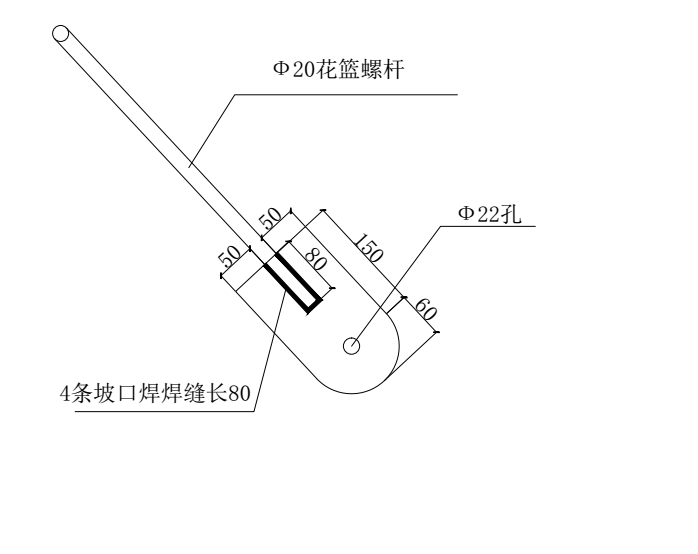

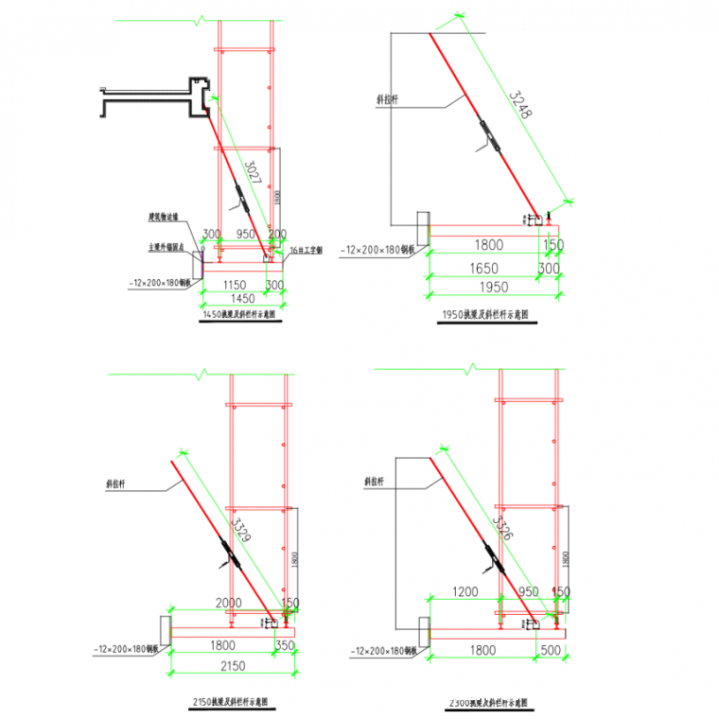

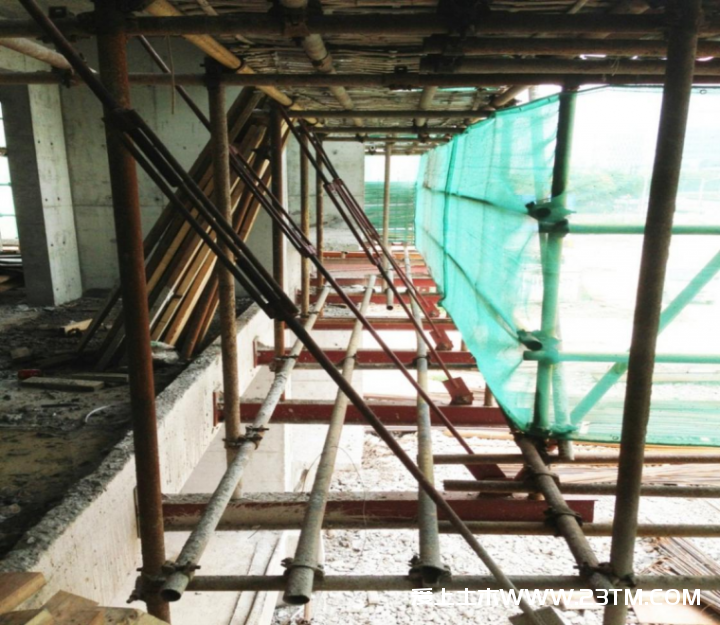

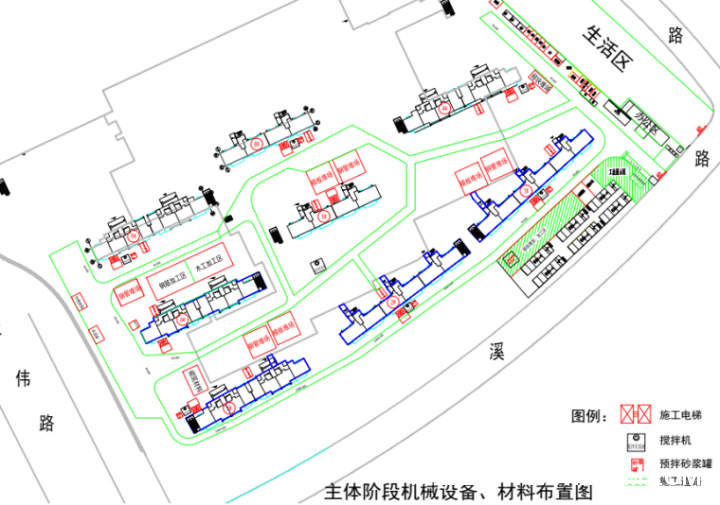

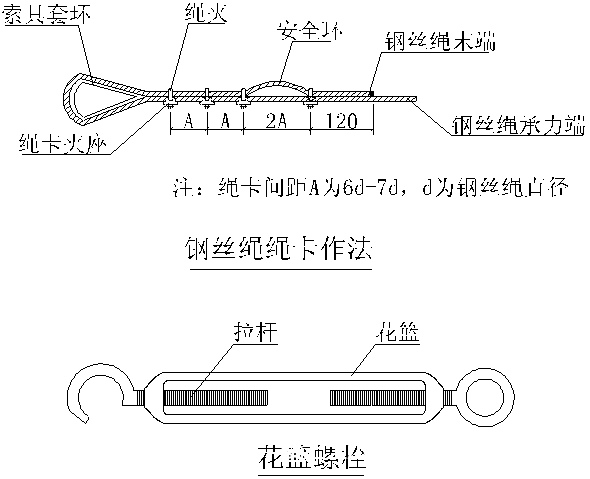

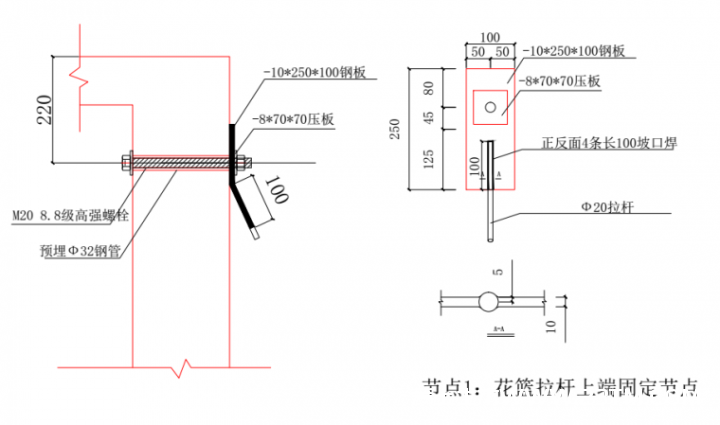

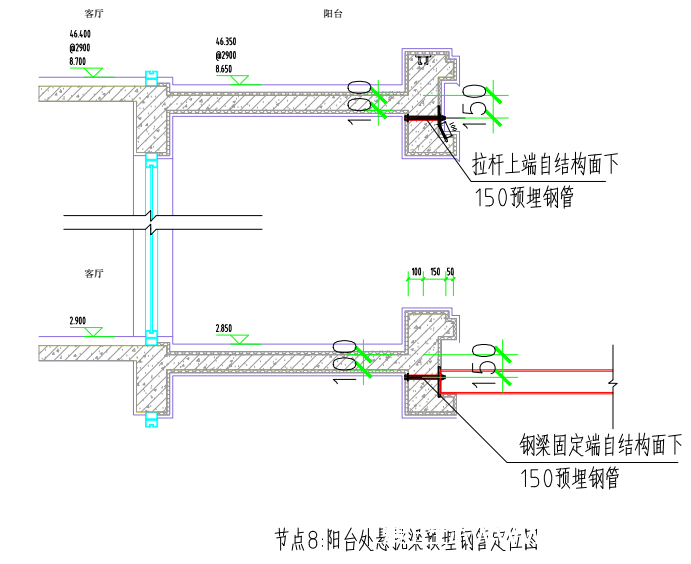

       自三层楼面开始采用上拉式悬挑承力架,每六层悬挑一次,悬挑架沿主体周围一圈布设于结构墙体。当拉杆锚固点混凝土强度未达到规范要求,尚不能正常工作时,在下一挑架子顶端设临时大横杆(内外侧均有),作为临时搁置点。同时每根悬挑工字钢下加设钢管斜撑,作为临时支撑,拉杆正常工作后作为保险措施,不参与悬挑钢梁受力计算。拉杆正常工作前,脚手架搭设不得超过4步(7.2m)。人货梯平台是独立性平台,独立设置,与悬挑脚手架不相连。
三、目录
1  编制依据及工程概况
2  脚手架构造工艺
2.1 外脚手架构造                      2.2 外脚手架节点构造              2.3 悬挑架脚手架搭设
2.4 脚手架搭设一般要求            2.5 脚手架拆除                        2.6 防电避雷及安全防护措施
2.7 脚手架质量验收与护理        2.8 外架现场施工管理              2.9 安全措施及要求
3 结构计算
4  危险源识别与应急预案
四、相关图片
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
无锡碧桂园四期脚手架施工方案可编辑WORD版
下载信息
网盘密码(提取码):本资料为站内VIP会员下载,会员登录可见
下载地址
  • 加群专用
  • 加入专属土木工程群
  • weinxin
  • 微信公众号
  • 关注每天分享工程资料
  • weinxin
  • 1、爱上土木网为资源共享网站,大部分资源均可在线免费获取,少数资源可通过VIP会员方式获取权限。
    2、所有均资源来自于网络及网友供稿,仅作为学习研究之用,禁止用于任何商业用途。
    3、如本页侵犯到任何第三方权益,请联系QQ/微信:9-5-7-0-3-2-9-6提交相关证明后我们将及时删除。
    4、百度网盘分享内容难免有被取消情况发生,注册会员后由专人拉入百度网盘共享群文件分享整站资料。
  • 5、转载请务必保留本文链接:无锡碧桂园四期脚手架施工方案可编辑WORD版
匿名

发表评论

匿名网友 填写信息

:?: :razz: :sad: :evil: :!: :smile: :oops: :grin: :eek: :shock: :???: :cool: :lol: :mad: :twisted: :roll: :wink: :idea: :arrow: :neutral: :cry: :mrgreen:
