QC小组获奖作品:提高竖向预应力构件施工一次合格率

2021年9月28日
评论
106

本资料为提高竖向预应力构件施工一次合格率

一、工程概况

本工程地上建筑面积 48700平方米,地下建筑面积 39443 平方米,总用地面积 15499 平方米。主要包括游泳馆、健身活动用房、管理及附属用房、地下停车场及配套设施用房等。施工工期为 1553日历天。

本工程采用竖向预应力技术的主要目的是:

1、 在体育场馆大跨度大空间的结构中,提高边柱抗拉抗弯能力;

2、 减小边缘竖向构件截面尺寸及减少钢筋用量。

二、选择课题

1、施工需要:

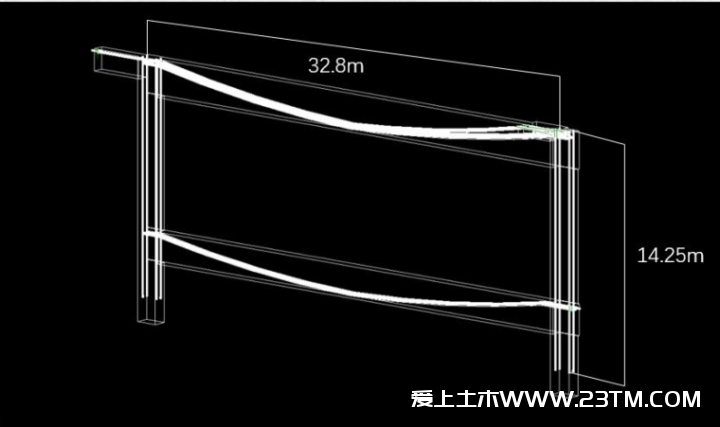

预应力工程的施工专业性强,有粘接竖向预应力若出现质量问题,后期补救困难且成本大,同时本工程具有横向的预应力及竖向的预应力,大大加大了竖向预应力施工难度。

2、质量问题

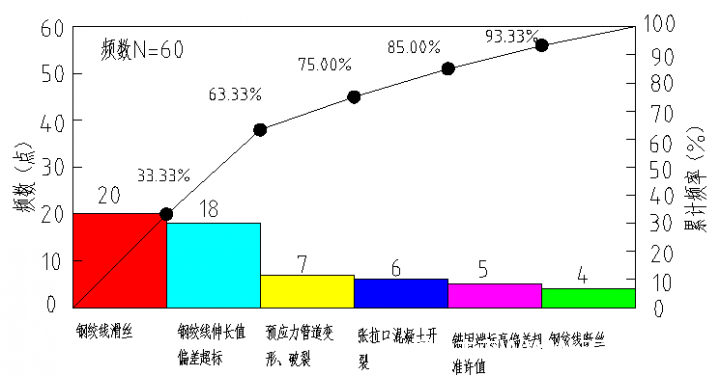

通过对杭州市范围内存在竖向预应力的项目进行调查,共调查了 310 个点,其中 60 个点存在缺陷,质量合格率仅为 80.65%,存在一定的返工现象。而此项工程为我公司争创鲁班奖的重点工程,竖向预应力构件施工一次合格率有待提高。

三、目录

1、工程概况          2、QC小组简介         3、选择课题        4、现状调查         5、设定目标

6、原因分析          7、确定要因              8、制定对策        9、对策实施       10、效果检查

11、巩固措施        12、总结和下一步打算

四、相关图片

QC小组获奖作品:提高竖向预应力构件施工一次合格率
QC小组获奖作品:提高竖向预应力构件施工一次合格率
QC小组获奖作品:提高竖向预应力构件施工一次合格率
QC小组获奖作品:提高竖向预应力构件施工一次合格率
QC小组获奖作品:提高竖向预应力构件施工一次合格率
QC小组获奖作品:提高竖向预应力构件施工一次合格率
下载信息
网盘密码(提取码):本资料为站内VIP会员下载,会员登录可见
下载地址
文件下载
  • 加群专用
  • 加入专属土木工程群
  • weinxin
  • 微信公众号
  • 关注每天分享工程资料
  • weinxin
  • 1、爱上土木网为资源共享网站,大部分资源均可在线免费获取,少数资源可通过VIP会员方式获取权限。
    2、所有均资源来自于网络及网友供稿,仅作为学习研究之用,禁止用于任何商业用途。
    3、如本页侵犯到任何第三方权益,请联系QQ/微信:9-5-7-0-3-2-9-6提交相关证明后我们将及时删除。
    4、百度网盘分享内容难免有被取消情况发生,注册会员后由专人拉入百度网盘共享群文件分享整站资料。
  • 5、转载请务必保留本文链接:QC小组获奖作品:提高竖向预应力构件施工一次合格率
匿名

发表评论

匿名网友 填写信息

:?: :razz: :sad: :evil: :!: :smile: :oops: :grin: :eek: :shock: :???: :cool: :lol: :mad: :twisted: :roll: :wink: :idea: :arrow: :neutral: :cry: :mrgreen:
