土方开挖及基坑支护专项施工方案

2022年1月23日
评论
94
工程概况:

本工程开挖基坑原始地貌为旧厂房,地下管线资料不齐全。开挖面下存在大量钢筋混凝土基础需要破除,深度及大小未知。且本工程基坑紧邻大量居民区。

本工程占地面积约2.5万平方米,原始场地较为平整,标高相差不足1m。本工程土方开挖按照开挖形式分为机械和人工开挖两种形式。

土方机械大面开挖作业层工程概况:场地原始标高大面为18.3m(吴淞高层),土方大面开挖至基底以上200mm处(大面标高为10.1m),开挖工程量约为14万m3。(其具体开挖分层见施工安排)土方人工开挖作业层工程概况:在土方开挖至基底面以上200mm后,改用人工开挖剩余土方至垫层底面,其具体标高见地下室标高,开挖工程量约为0.8万m3。(其具体开挖分层见施工安排)

方案名称:

土方开挖及基坑支护专项施工方案

内容截图:

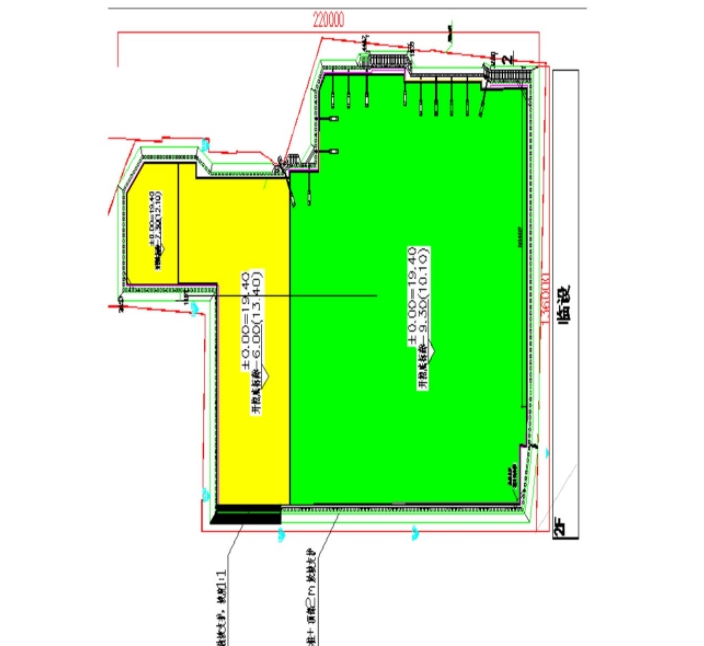

本工程基坑平面设计为不规则的形状,南北向长度220m,东西向长度136m;开挖深度从北向南依次为6.3m、5m、8.3m。基坑支护除部分采取放坡支护外,其余全部采用灌注桩+顶部放坡支护。其具体开挖平面状况见下图:

土方开挖及基坑支护专项施工方案

土方开挖专项施工方案

下载地址(无需会员):
提取码:
输入验证码查看隐藏内容:


扫描二维码关注本站微信公众号 爱上土木
或者在微信里搜索 爱上土木
回复 爱上土木 获取验证码
wechat 爱上土木
下载信息
网盘密码(提取码):本资料为站内VIP会员下载,会员登录可见
下载地址
  • 加群专用
  • 加入专属土木工程群
  • weinxin
  • 微信公众号
  • 关注每天分享工程资料
  • weinxin
  • 1、爱上土木网为资源共享网站,大部分资源均可在线免费获取,少数资源可通过VIP会员方式获取权限。
    2、所有均资源来自于网络及网友供稿,仅作为学习研究之用,禁止用于任何商业用途。
    3、如本页侵犯到任何第三方权益,请联系QQ/微信:9-5-7-0-3-2-9-6提交相关证明后我们将及时删除。
    4、百度网盘分享内容难免有被取消情况发生,注册会员后由专人拉入百度网盘共享群文件分享整站资料。
  • 5、转载请务必保留本文链接:土方开挖及基坑支护专项施工方案
匿名

发表评论

匿名网友 填写信息

:?: :razz: :sad: :evil: :!: :smile: :oops: :grin: :eek: :shock: :???: :cool: :lol: :mad: :twisted: :roll: :wink: :idea: :arrow: :neutral: :cry: :mrgreen:
