后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

2022年2月24日
评论
160

本工艺“后浇带预制超前止水封闭实现装饰断水”,适用于所有高层及超高层沉降后浇带封闭施工,可实现地下室断水及总平提前回填,提前数月进行各工序穿插,实现快速建造。本文以中建五局三公司项目示例,一起来学习应用新工艺!

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

工艺原理

通过不同的后浇带宽度及覆土厚度设计预制盖板配筋率及盖板厚度,根据待浇筑结构厚度及钢筋密集程度设置浇筑口间距,提前对后浇带两侧进行剔凿,清理,提前对后浇带底模进行清理加固。

盖板间设企口,确保盖板连接紧密。盖板铺设完成,进行截水、防水施工,完成地下室断水及顶板封闭,可向后续工作移交工作面。待沉降后浇带具备封闭条件后进行自密实混凝土灌注,最后进行收边收口处理。

工艺流程

1、盖板及浇筑管设计与制作

水平预制盖板尺寸为1200x800x100mm(厚度),盖板底层钢筋网片:φ8@200mm,双向布置。盖板预留直径300mm的镀锌钢套管,钢套管底部30mm处设置3mm厚止水翼环,钢套管长度为300mm。盖板顶部距盖板端部200mm处各设置一处8mm直径圆钢吊环,用于盖板运输及吊装,吊环安装时需与钢筋网片进行绑扎。盖板采用C30P6成品混凝土浇筑振捣密实。

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

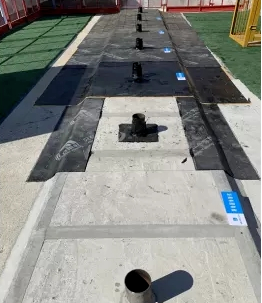

水平预制板做法

2、后浇带剔凿

后浇带侧混凝土浇筑完成后,对后浇带处混凝土进行凿毛,用钢丝网进行拦截,确保止水钢板外露宽度→高压水枪冲洗后浇带两侧施工缝,从底模预留清扫口清理碎屑,接缝表面涂刷水泥浆→恢复后浇带内钢筋,进行隐蔽验收。

3、后浇带底模、侧模及支撑

封闭预留清扫口→对后浇带位置底模进行加固,侧模进行恢复。

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

底模加固图

4、安装预制盖板

采用防水水泥砂浆座浆,安装预制盖板,盖板边采用防水水泥砂浆抹R角,盖板拼缝填补防水砂浆嵌缝。

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

预制盖板安装

5、防水施工及保护层

后浇带盖板基层处理→盖板处防水附加层施工→盖板处防水施工同地下室顶板防水做法,遇浇筑管道处上翻至管道内5cm。盖板边为阴角圆角做法→绑扎保护层钢筋网片,网片钢筋采用φ4@300x300→浇筑防水保护层,刚性层浇筑应采用70mm厚C20细石混凝土。

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

预制盖板防水施工

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

绑扎保护层钢筋网片

后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?

浇筑防水保护层

6、达龄期后灌注自密实微膨胀抗渗混凝土,封堵收口

沉降后浇带局部浇筑条件后从预制盖板预留灌注口灌注自密实微膨胀抗渗混凝土,采用插入式振捣棒振捣密实。后浇带混凝土浇筑完毕后,封堵收口,并将钢套筒切割掉。

工艺特点

1、该工艺中后浇带封闭施工简单,仅需在后浇带位置安装带浇筑钢管的预制钢筋混凝土盖板,并进行防水施工,待沉降稳定后采用自密实微膨胀抗渗混凝土进行后浇带结构封闭。

2、该工艺封闭沉降后后浇带更加便捷,该构件安装方便,可提前进行防水及面层施工,及时为后续工序提供作业面。后续工作能更快插入,缩短工期,降低项目成本。

3、采用预制盖板封闭更加安全可靠,劳动强度更低,作业人员需求少。

4、该工艺适用范围较广,安装及使用容易掌握,易于推广使用。

文件下载
  • 加群专用
  • 加入专属土木工程群
  • weinxin
  • 微信公众号
  • 关注每天分享工程资料
  • weinxin
  • 1、爱上土木网为资源共享网站,大部分资源均可在线免费获取,少数资源可通过VIP会员方式获取权限。
    2、所有均资源来自于网络及网友供稿,仅作为学习研究之用,禁止用于任何商业用途。
    3、如本页侵犯到任何第三方权益,请联系QQ/微信:9-5-7-0-3-2-9-6提交相关证明后我们将及时删除。
    4、百度网盘分享内容难免有被取消情况发生,注册会员后由专人拉入百度网盘共享群文件分享整站资料。
  • 5、转载请务必保留本文链接:后浇带预制超前止水封闭实现装饰断水施工工艺流程是什么样的?
匿名

发表评论

匿名网友 填写信息

:?: :razz: :sad: :evil: :!: :smile: :oops: :grin: :eek: :shock: :???: :cool: :lol: :mad: :twisted: :roll: :wink: :idea: :arrow: :neutral: :cry: :mrgreen:
